分值比例不高,一般就2分的选择题
如果出现案例分析题,一般是时间管理的大题,分值就较高了
课程内容概要

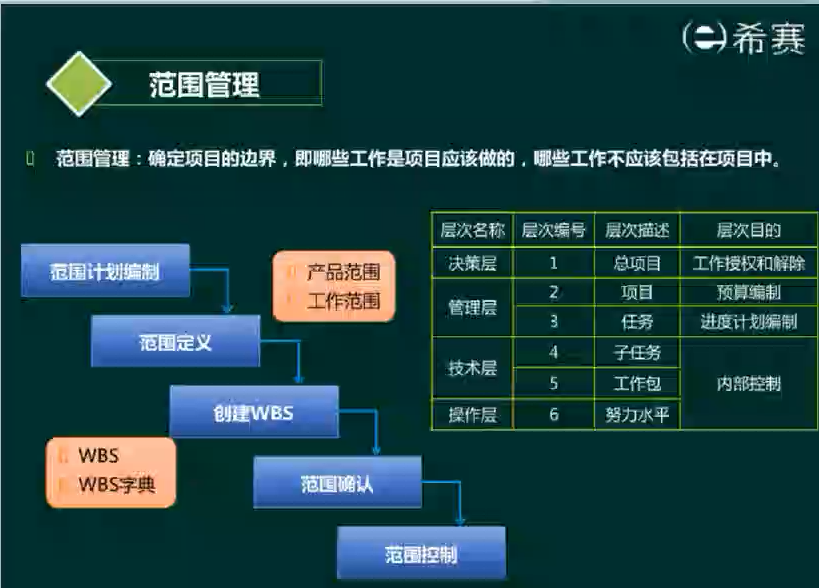

范围管理

WBS(Work BreakDown Structure):工作拆分结构

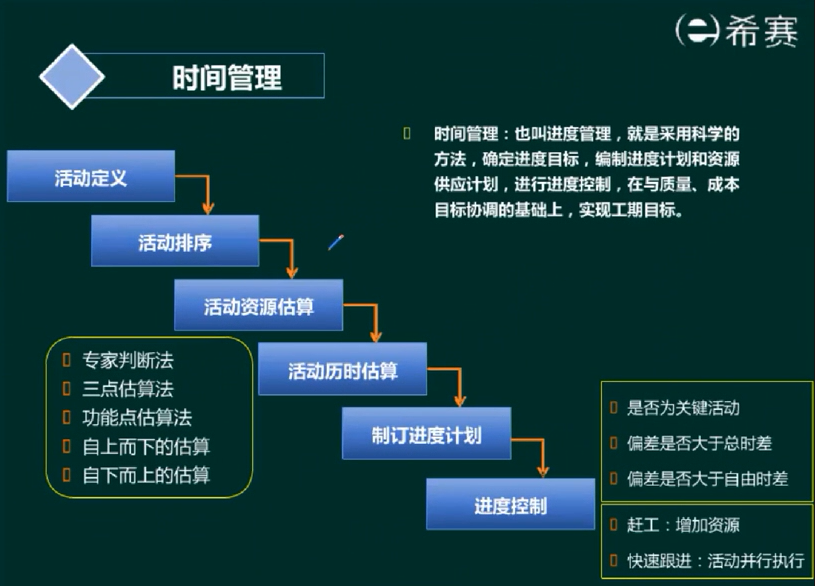

时间管理

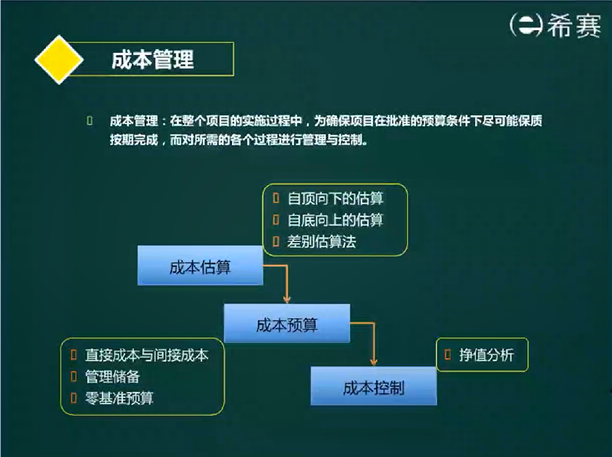

成本管理

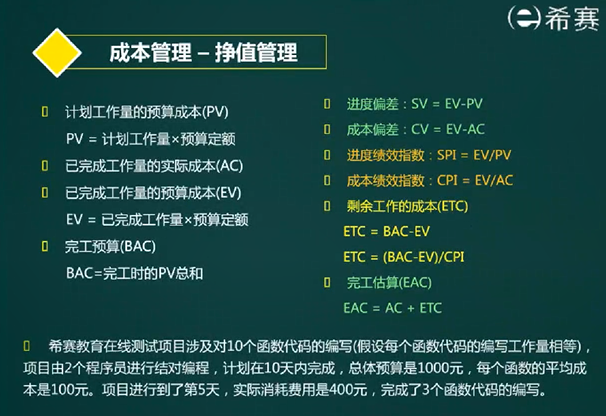

AC = 400 元
EV = 3 * 100 = 300 元
PV = 1000 * 5 / 10 = 500 元
进度偏差,成本偏差,进度绩效指数,成本绩效指数都可以根据上面结果计算出来

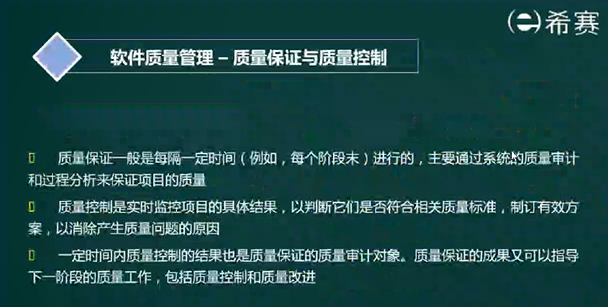

软件质量管理

质量控制的一种手段是:测试。测试是一种滞后的手段,因为此时错误已经引入了,所以产生了质量保证,对体系,对过程进行质量管控(CMMI体系)。

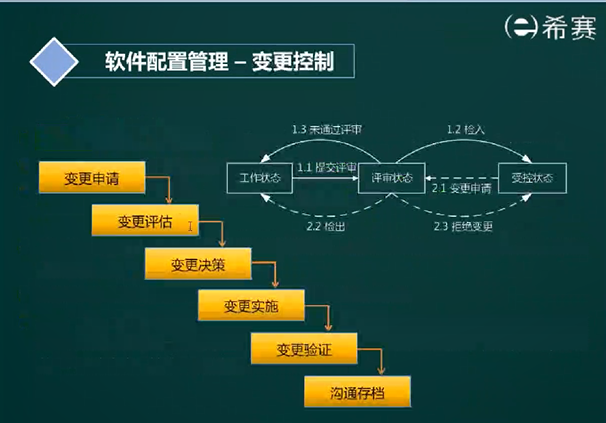

软件配置管理

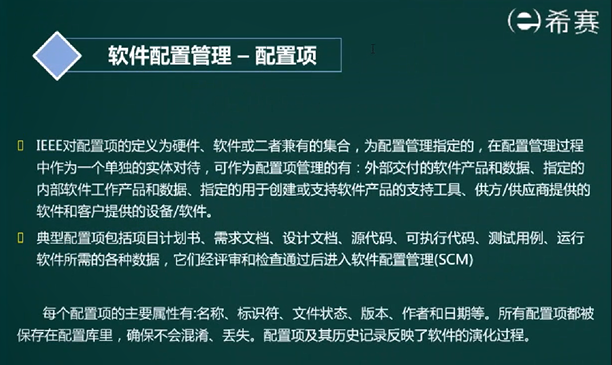

要交付给客户的成果,我们都会定义成配置项
配置项可以进一步分为 基线配置项(可交付维度,如需求文档、设计文档、源代码等)和非基线配置项(项目管理维度,如项目计划书)

配置库:保存配置的库
开发库:可以随时修改的库,如gitlab的保存代码

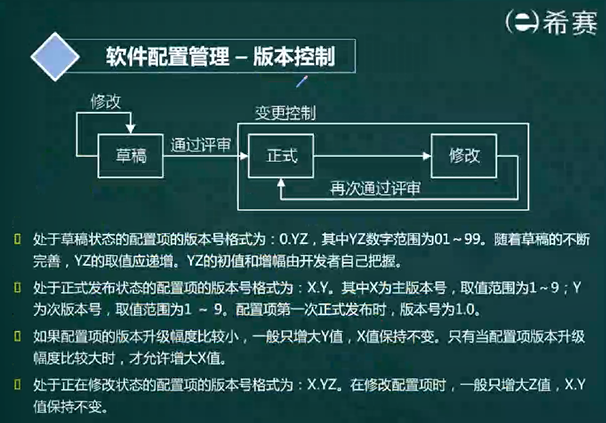

受控库:负责管理基线,如gitlab的合并
产品库:完全不能改,如果要改,则打回受控库,如gitlab的tag

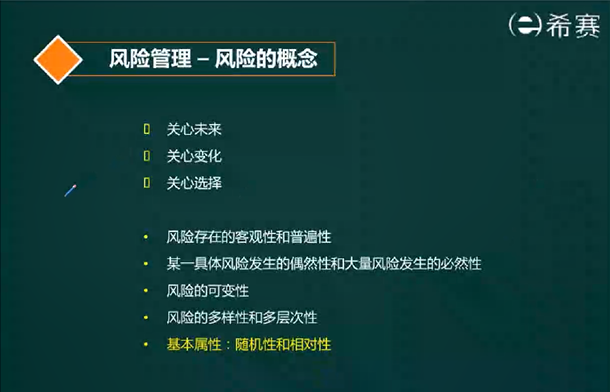

风险管理

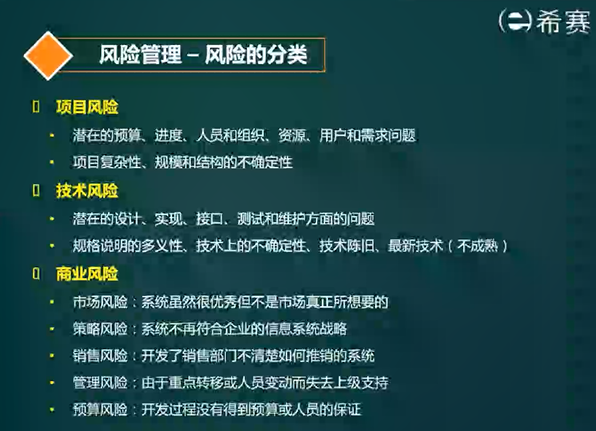

项目风险是项目层面的。如假设一个项目成本要5万,结果项目团队估算,只要4万,最终因为44万完不成项目,造成风险。

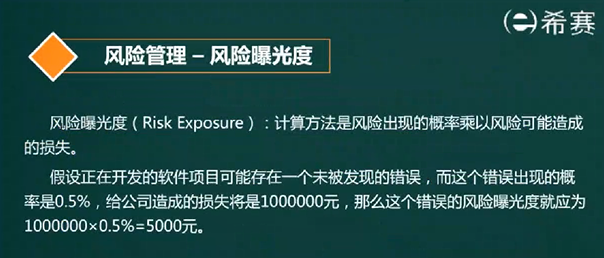

风险曝光度也叫风险爆露。

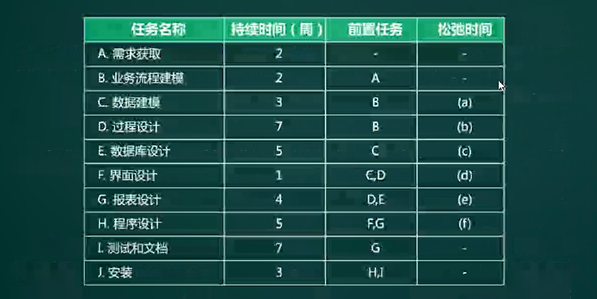

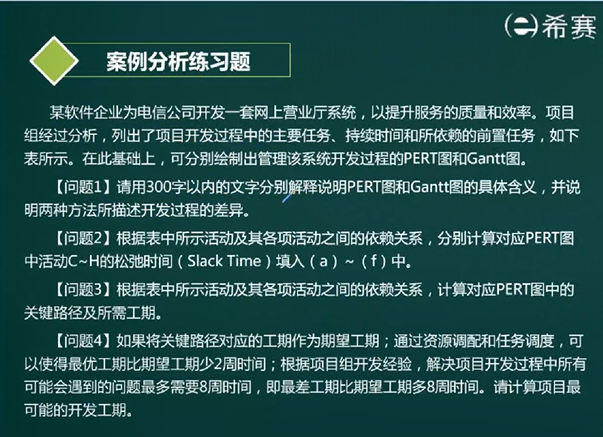

案例分析题

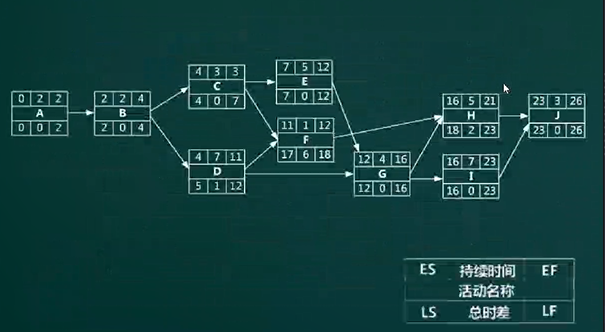

未看完讲解

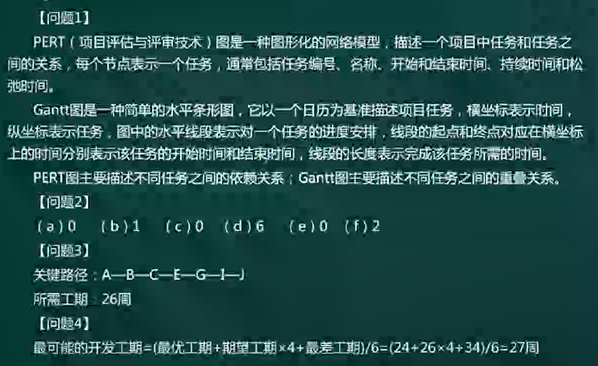

参考答案:
